Wie lange dauert die Installation einer PV-Anlage? Mein ehrlicher Zeitplan aus der Praxis

Wie lange dauert die Installation einer PV-Anlage? Mein ehrlicher Zeitplan aus der Praxis

Wie lange dauert die Installation einer PV-Anlage? Mein ehrlicher Zeitplan aus der Praxis

Thomas Klömmer

Thomas Klömmer

Thomas Klömmer

Einfamilienhaus mit fertiger Photovoltaikanlage auf dem Dach bei sonnigem Wetter

Wie lange dauert die Installation einer PV-Anlage? Mein ehrlicher Zeitplan aus der Praxis

Diese Frage höre ich in fast jedem ersten Gespräch. Und ich verstehe sie gut: Wer in eine Photovoltaikanlage investiert, möchte endlich eigenen Strom vom Dach. Die ehrliche Antwort lautet: Die Montage selbst ist schnell erledigt. Das ganze Projekt braucht aber etwas mehr Geduld. In diesem Beitrag zeige ich dir den kompletten Zeitstrahl, so wie wir ihn hier bei Klömmer PV in Schleswig-Holstein wirklich durchlaufen.

Einfamilienhaus mit fertiger Photovoltaikanlage auf dem Dach bei sonnigem Wetter

Die kurze Antwort: 6 bis 12 Wochen

Als grobe Orientierung nenne ich vom ersten Anruf bis zum laufenden Betrieb etwa sechs bis zwölf Wochen. Ein unkompliziertes Projekt kann schneller gehen. Zusätzliche Elektroarbeiten oder Wartezeiten bei anderen Beteiligten können den Ablauf verlängern.

Wichtig ist mir dabei eine klare Unterscheidung: Die Arbeiten am Haus dauern nur wenige Tage. Der Rest der Zeit steckt in Planung, Bestellung und Anmeldung. Genau hier entstehen die meisten Missverständnisse, auf die ich später noch eingehe.

Der komplette Zeitstrahl: Von deinem Anruf bis zum ersten Strom

Damit du siehst, was in diesen Wochen tatsächlich passiert, gehe ich jeden Schritt einzeln durch.

Schritt 1: Beratung, Besichtigung und Angebot (1 bis 2 Wochen)

Am Anfang steht bei mir ein persönliches Gespräch. Ich möchte wissen, was du erreichen willst. Wie hoch ist dein Stromverbrauch? Hast du ein Elektroauto? Kommt vielleicht bald eine Wärmepumpe dazu? Ich plane keine Anlage von der Stange, sondern eine, die zu deinem Haus und deinem Alltag passt.

Danach komme ich zur Besichtigung vorbei. Wir prüfen das Dach, mögliche Verschattungen, die Leitungswege und besonders den Zählerschrank. Auch die Plätze für Wechselrichter, Speicher und Wallbox schauen wir uns an. Für Erstgespräch, Besichtigung und Angebot setze ich bei einem normalen Einfamilienhaus rund ein bis zwei Wochen an.

Schritt 2: Planung, Bestellung und Anmeldung (mehrere Wochen)

Nach deiner Beauftragung folgt die technische Detailplanung. Ich bestelle das Material und stimme die Montage ab. Parallel kümmere ich mich um die Anmeldung beim zuständigen Netzbetreiber, bei uns in der Region häufig Schleswig-Holstein Netz. Dafür müssen alle technischen Daten und Unterlagen vollständig vorliegen.

Für diese Vorbereitung solltest du je nach Auslastung und Materialverfügbarkeit mehrere Wochen einplanen. Dieser Abschnitt ist unsichtbar, aber entscheidend. Je sauberer wir hier arbeiten, desto reibungsloser läuft später alles vor Ort.

Schritt 3: Die Montage am Haus (2 bis 4 Arbeitstage)

Jetzt wird es sichtbar. Für eine typische Einfamilienhausanlage von etwa 10 bis 15 kWp setze ich bei einem gut zugänglichen Dach ein bis zwei Arbeitstage für die reine Dachmontage an. Dazu gehören Unterkonstruktion, Module und die Verkabelung auf dem Dach.

Für die Elektroinstallation mit Wechselrichter, Speicher und Wallbox kommen oft ein bis zwei weitere Arbeitstage hinzu. Voraussetzung ist, dass der Zählerschrank passt und sich die Leitungswege ohne großen Aufwand herstellen lassen. Insgesamt sind zwei bis vier Arbeitstage am Haus eine brauchbare Orientierung. Diese Tage müssen nicht immer direkt aufeinanderfolgen.

Besonders schnell geht es bei einem einfachen Aufbau: eine zusammenhängende Dachfläche, ein gut erreichbarer Technikraum und eine Garage mit vorbereitetem Stromanschluss. Aufwendiger wird es bei mehreren Dachflächen, empfindlichen Dachziegeln, langen Leitungswegen oder Erdarbeiten zur Wallbox.

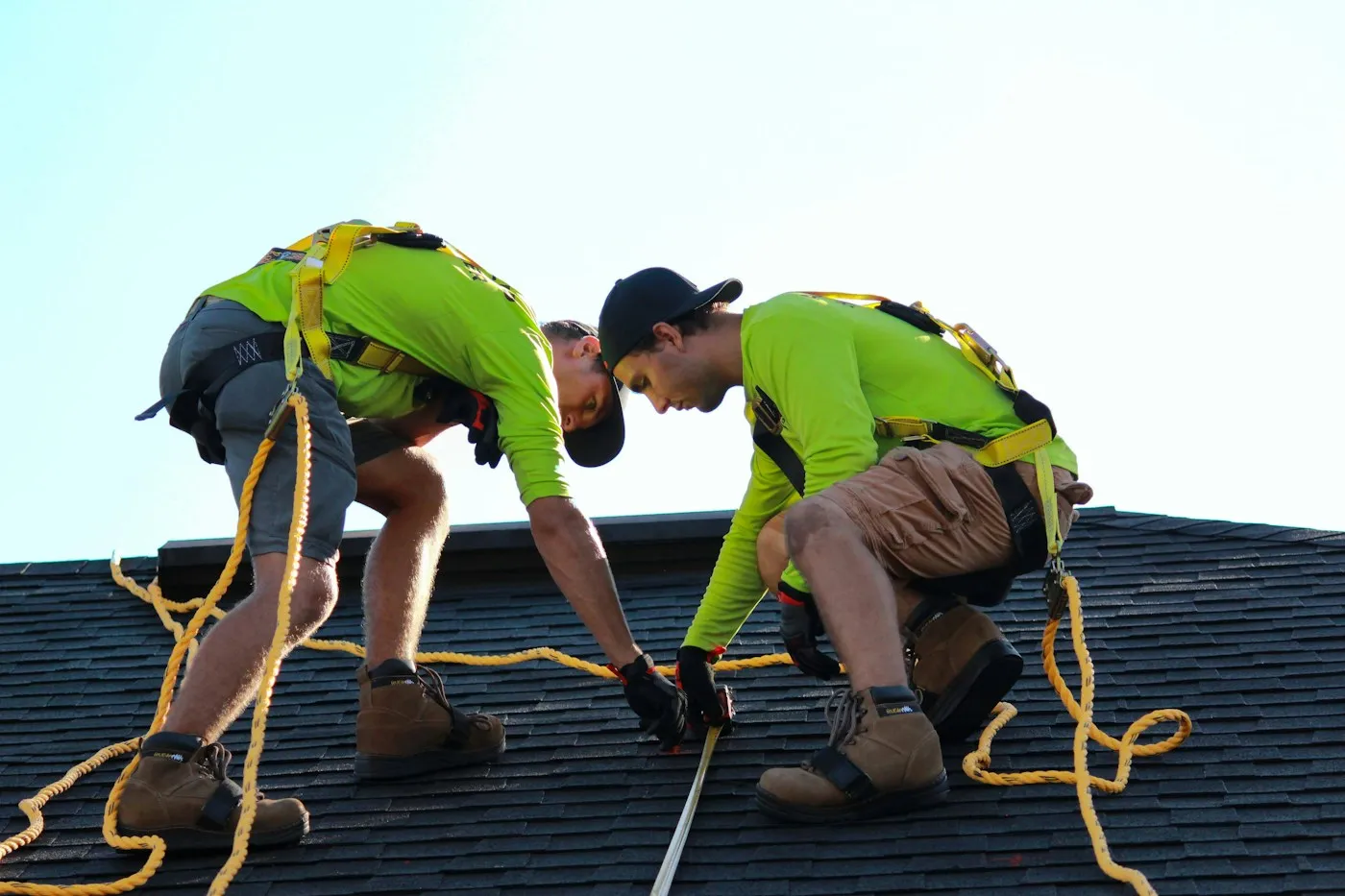

Monteure installieren Solarmodule auf einer Dachunterkonstruktion

Schritt 4: Prüfung, Einweisung und Netzbetrieb

Zum Schluss prüfen wir die Anlage, nehmen die Einstellungen vor und weisen dich in die Bedienung ein. Wann tatsächlich Strom ins Netz fließt, hängt aber auch davon ab, ob die Voraussetzungen für den Netzbetrieb und die Messtechnik erfüllt sind. Ein nötiger Zählerwechsel muss deshalb frühzeitig mitgedacht werden. Dazu gehören außerdem die Fertigmeldung und die Registrierung im Marktstammdatenregister.

Was ein Projekt in der Praxis verzögert

In über zehn Jahren und bei mehr als 500 Anlagen habe ich gelernt, wo die typischen Stolpersteine liegen.

Der häufigste Punkt ist die vorhandene Elektroinstallation. Manchmal sieht ein Projekt auf den ersten Blick einfach aus: gutes Dach, genug Platz, klarer Wunsch. Bei genauer Prüfung zeigt sich dann aber, dass der Zählerschrank angepasst oder erneuert werden muss. Das bedeutet zusätzliche Arbeiten, Material und Abstimmung.

Ein zweiter Faktor ist bei uns im Norden das Wetter. Bei starkem Wind, Glätte oder anhaltendem Regen können wir bestimmte Dacharbeiten nicht sicher durchführen. Deshalb sind unsere Anlagen und Unterkonstruktionen auch speziell auf die Windlasten in Norddeutschland ausgelegt. Hinzu kommen manchmal Lieferzeiten oder Termine für die Messtechnik.

Solaranlageninstallation auf einem Hausdach mit Gerüst und Schutznetz in Schleswig-Holstein.

Ein typisches Beispiel: ein älteres Einfamilienhaus, bei dem neben der PV-Anlage auch Speicher und Wallbox geplant sind. Ist der Zählerschrank dafür nicht vorbereitet, lässt sich die Elektroinstallation nicht einfach wie gedacht anschließen. Dann planen wir zuerst den Umbau und stimmen ihn mit dem Kunden ab. Genau solche Punkte versuche ich deshalb schon bei der ersten Besichtigung zu erkennen.

Der häufigste Irrtum: Montagezeit ist nicht gleich Projektdauer

Der größte Denkfehler, den ich in Beratungen erlebe, ist dieser: Ein Kunde hört, dass eine Anlage in wenigen Tagen montiert ist, und erwartet dann schon wenige Tage nach der Bestellung eigenen Strom.

Die Montage ist aber nur ein Teil des Ganzen. Vorher prüfen wir das Haus, planen die Anlage, beschaffen die Komponenten, bearbeiten die Anmeldung und koordinieren die Gewerke. Danach folgen Prüfung, Inbetriebnahme und manchmal Arbeiten an der Messtechnik.

Deshalb erkläre ich den Ablauf möglichst früh und trenne klar zwischen dem Montagetermin und dem erwarteten Start des laufenden Betriebs. Ich sage dir auch ehrlich, welche Termine wir selbst steuern können und wo wir auf andere angewiesen sind. Mir ist ein realistischer Zeitrahmen, den ich einhalte, lieber als ein schneller Wunschtermin, der sich nicht erfüllen lässt.

Warum unsere kurzen Wege den Zeitplan sicherer machen

Der große Vorteil unseres Modells sind die kurzen Abstimmungswege. Ich begleite dich von der Beratung und Planung bis zur Netzanmeldung. Für die Montage arbeite ich mit einem festen regionalen Partnerbetrieb zusammen. Wir kennen die Arbeitsweise des anderen und stimmen die Schritte früh aufeinander ab.

Die Infos aus der Besichtigung fließen direkt in die Vorbereitung ein: Besonderheiten am Dach, Verlauf der Leitungen, Zustand des Zählerschranks. Je besser das vor der Montage geklärt ist, desto geringer das Risiko, dass die Arbeiten vor Ort unterbrochen werden müssen.

Die räumliche Nähe hilft auch bei Rückfragen. Wir schauen uns ein Problem gemeinsam direkt am Objekt an, statt ein Team zu organisieren, das gerade weit weg auf einer anderen Baustelle ist. Du hast einen festen Ansprechpartner, der dein Projekt kennt. Das macht den Ablauf übersichtlich und hilft, unnötige Verzögerungen zu vermeiden.

Mein Fazit

Rechne vom ersten Anruf bis zum laufenden Betrieb mit rund sechs bis zwölf Wochen. Die Arbeiten am Haus selbst sind in zwei bis vier Tagen erledigt. Entscheidend ist für mich nicht ein besonders schneller Aufbau, sondern eine sichere, saubere Montage mit gründlicher Prüfung. Eine Anlage soll danach viele Jahre zuverlässig laufen, bei uns mit Leistungsgarantien von bis zu 25 Jahren.

Wenn du wissen möchtest, was sich auf deinem Dach lohnt, nutze gern unseren Solarrechner auf der Website. Danach vereinbaren wir nach der Besichtigung einen nachvollziehbaren Zeitplan, auf den du dich verlassen kannst.
